【案例分享】雙層涂布機安裝

明通集團2021年10月承接了南通中天儲能2臺55米雙層涂布機安裝項目。項目包括畫線定位,機構部分安裝,烘箱部分安裝,電氣部分安裝等流程。

整個項目作業難點如下:

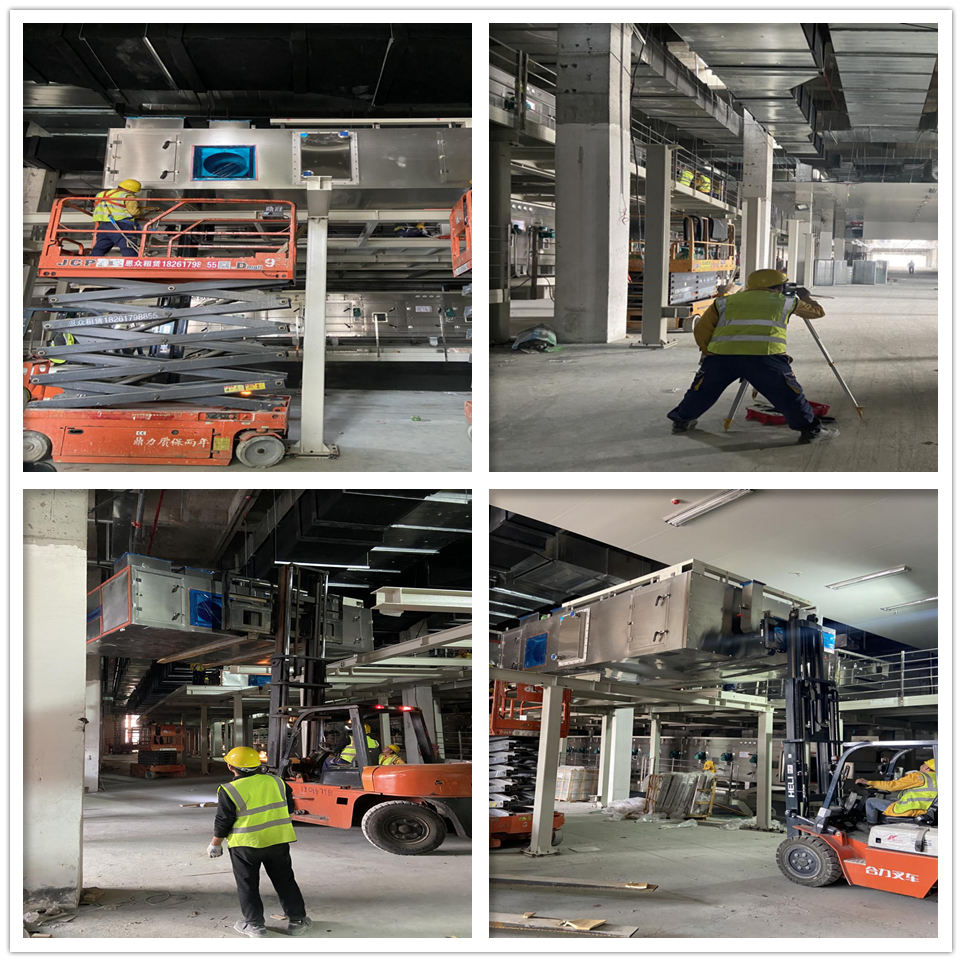

(1)作業環境受限。每條涂布線場地空間有限,上層烘箱從側邊上有的會受到廠房柱子的干涉,需避開柱子放置烘箱,再而憑借著熟練的技巧使用坦克輪,手拉葫蘆帶動箱體安全移至到位。

(2)現場交叉作業影響。在車間內還有其他工程隊在現場施工,主要是施工場地的占用,作業時間重合,在與客戶和幾方施工隊的協調溝通下,制定了合理的方案,從而避免了延誤工期。

管此次項目在作業過程中存在著一些難點,但我們明通集團憑借著多年的經驗和熟練的操作技巧,遇到問題制定了合理的應急方案,有效的解決了問題,保證了工期。投入了大量的機具及車輛保證了作業進度,科學合理的人員分組,同時施工,使得安裝項目提前3天圓滿完工,贏得了客戶的高度贊譽。




服務項目
專業的團隊,完善的方案,嚴格的操作
駐廠服務:設備安裝、包裝、吊裝和工廠搬遷一站式綜合服務
服務熱線 400-111-8918
在線留言
設備安裝綜合服務,100萬企業共同選擇
  • 姓名
  • 聯系電話
  • 地址
  • 留言
常見問題 / Q&A 更多>>
問
影響光伏電站發電量的因素有哪些?
其實影響光伏電站的發電量,有很多其他的因素,光伏發電量決定著收益的多少,想要掌握收益的秘密,這些因素都是不可忽視的;雖然還是有很多用戶在安裝光伏電站后會誤以為——“今天陽光普照,我家的光伏電站發電量肯定不錯...
問
注塑機安裝注意事項有哪些?
注塑機具有能一次成型外型復雜、尺寸精確或帶有金屬嵌件的質地密致的塑料制品,被廣泛應用于國防、機電汽車、交通運輸、建材、包裝、農業、文教衛生及人們?nèi)粘I罡鱾€(gè)領域。注射成型工藝對各種塑料的加工具有良好的適應性,生...
問
汽車焊裝生產線拆解搬遷和安裝作業的難點有哪些解決方案?
在汽車焊裝生產線拆解,生產線搬遷、生產線安裝等作業過程中都會遇到:地面水氣硬管拆除、自動區域圍欄拆除、機器人及固定焊槍、自動修磨器拆除、區域內夾具設備拆除。 (1)管道的拆除包括地面自動化區域內水氣主管道...
問
精密設備吊裝現場的圍蔽管理有哪些要求?
精密設備吊裝現場常常存在多個施工單位交叉作業的復雜情況,為確保工程項目正常、安全開展,必須對相關作業區域?qū)嵤┌踩珖?,以杜絕發生施工人員或其它無關人員的傷害事故。明通集團本著科學管理、安全節儉的原則,總結...
問
機電設備安裝中的常見技術問題有哪些?
在機電設備安裝過程中,設備的調試、測試以及試運行、驗收等,都屬于機電設備安裝項目管理中的重要流程。 尤其是在工程中經常會應用到許多中小型機電設備,盡管體積較小、安裝調試相對簡單,但所涉及的配套組...
問
設備包裝有哪些要求或要注意的事項?
設備包裝是物流包裝的一個重要類別,是指在設備類貨物的流通過程中,為了達到優化運輸、保護設備、方便儲運、保障銷售等目的,采用一定的包裝器材并施加一定的包裝工藝操作的總稱。在設備包裝中要根據設備的不同需求和需...
